【综合一】某市中心区新建一座商业中心,建筑面积26000m2,钢筋混凝土框架剪力墙结构,7度抗震设防,地下2层,地上16层,1~3层有裙房,结构柱网尺寸为8.4m×7.2m,墙、梁、柱受力钢筋为HRB400,混凝土强度等级为C30,采用商品混凝土。
根据上述背景资料,回答171-176的问题:
171、(判断题)对有抗震设防要求的结构,箍筋弯钩的弯折角度应为135°,箍筋弯后平直部分长度不应小于箍筋直径的5倍。( )
A、正确
B、错误
172、(判断题)钢筋混凝土结构中,可以使用含氯化物的外加剂,但混凝土中氯化物的总含量应符合现行国家标准的规定。( )
A、正确
B、错误
173、(单选题)关于混凝土构件的施工要求,说法错误的是( )。
A、同一施工段的混凝土应连续浇筑,并应在底层混凝土终凝之前将上一层混凝土浇筑完毕
B、冬季施工期间对混凝土进行养护时不得浇水
C、当底层混凝土初凝后浇筑上一层混凝土时,应按施工技术方案中对施工缝的要求进行处理
D、同一工程、同一配合比的有抗渗要求的混凝土,取样不应少于一次,留置组数可根据实际需要确定
174、(单选题)受拉钢筋末端应作180°弯钩的钢筋类别是( )。
A、HPB300
B、HRB335
C、HRB400E
D、HRBF500E
175、(单选题)某C30钢筋混凝土现浇板跨度为3.8m,其模板拆除时混凝土强度无具体设计要求,当现浇板强度至少为( )MPa时才可拆除底模及支架。
A、1.2
B、15
C、22.5
D、30
176、(多选题)底模拆除时,混凝土强度达到设计立方体抗压强度75%以上就可拆模的部位有( )。
A、长度大于2m的悬臂结构
B、跨度9m的板
C、跨度9m的梁、拱、壳
D、跨度6m的板
E、跨度6m的梁、拱、壳
{page}【综合二】某工程项目合同工期为18个月,施工合同签订后,施工单位编制了一份初始网络计划,如下图所示(单位为月)。由于该工程施工工艺的要求,设计计划中工作C、工作H和工作J需共用一台特殊的履带吊装机械,为此需要对初始网络计划作调整。
根据上述背景资料,回答177-182的问题:

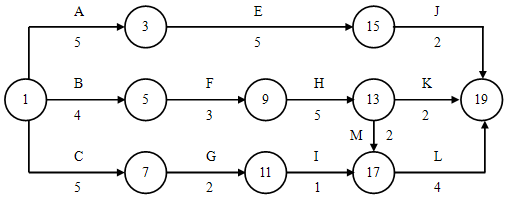

177、(单选题)调整前初始网络计划中的关键线路是( )。
A、A-E-J
B、B-F-H-K
C、B-F-H-M-L
D、D-G-I-L
178、(单选题)如果各项工作均按最早时间安排,起重机在现场闲置( )个月。
A、0
B、1
C、2
D、3
179、(单选题)为减少机械闲置,工作C应( )。
A、开始工作提前1个月
B、开始工作提前2个月
C、开始工作推后1个月
D、开始工作推后2个月
180、(多选题)调整后的网络计划需要在( )之间增加虚工作。
A、节点7~9
B、节点11~9
C、节点13~15
D、节点9~15
E、节点5~7
181、(判断题)该工程网络计划调整后,实际工期超过了原合同工期。( )
A、正确
B、错误
182、(判断题)按调整后的网络计划,工作H与工作J之间机械不闲置。( )
A、正确
B、错误
{page}【综合三】某施工企业承担一幢八层房屋的施工任务,施工准备阶段完成了施工组织设计的编制工作。在第二层施工时,质量、安全人员发现项目未按施工组织设计的要求施工,存在质量、安全隐患。
根据上述背景资料,回答183-188的问题:
183、(判断题)单位工程施工组织设计对施工过程起指导和参考作用。( )
A、正确
B、错误
184、(判断题) 单位工程施工组织设计的编制依据包含法律、法规、施工图、施工合同、监理大纲、施工企业年度计划、现场水文资料等。( )
A、正确
B、错误
185、(单选题)单位工程施工组织设计的主持编制人应是( )。
A、施工员
B、质量员
C、项目负责人
D、技术员
186、(单选题)单位工程施工组织设计应由( )审批后才能实施。
A、项目经理
B、项目技术负责人
C、单位总经理
D、单位技术负责人
187、(单选题)对达到一定规模的危险性较大的分部(分项)工程编制专项施工方案,并附具安全验算结果,经施工单位技术负责人和( )签字后实施。
A、业主技术负责人
B、总监理工程师
C、施工单位负责人
D、项目负责人
188、(多选题)施工组织设计按编制对象分类,可以分为( )。
A、施工组织总设计
B、投标阶段施工组织设计
C、单位工程施工组织设计
D、施工方案
E、实施阶段施工组织设计
{page}【综合四】某框架结构的梁平法施工图如下所示,根据该图,回答下列6个问题。

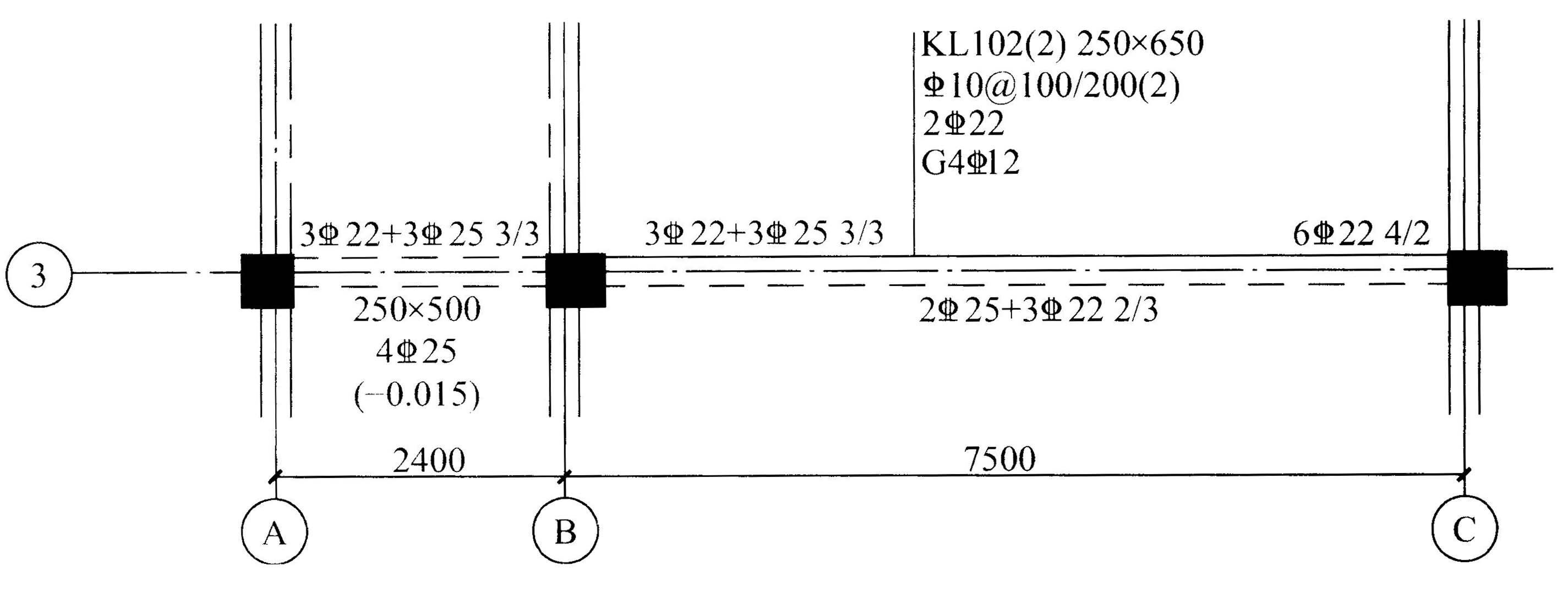

根据上述背景资料,回答189-194的问题:
189、(单选题)C轴梁支座上部第一排非贯通纵筋为( )。
A、2 22
B、3 22
C、4 22
D、6 22
190、(单选题)若该梁所在楼层的楼层结构标高为4.470m,则A~B轴梁顶标高为( )。
A、4.470
B、4.455
C、4.450
D、4.430
191、(单选题)该梁集中标注中要求梁两侧纵向构造钢筋布置情况是( )。
A、梁两侧不配纵向构造钢筋
B、梁每侧配2 12的纵向构造钢筋
C、梁两侧共配2 12的纵向构造钢筋
D、梁两侧共配2 22的纵向构造钢筋
192、(多选题)关于该梁支座上部纵筋的信息,说法正确的有( )。
A、上部设2 22的通长钢筋
B、上部设4 12的架立钢筋
C、A轴支座上部纵筋与B轴支座两侧的上部纵筋相同
D、B轴支座两侧的上部纵筋为3 22+3 25
E、C轴支座上部纵筋设在下排的钢筋是4 22
193、(判断题)该梁的下部纵筋全部伸至支座。( )
A、正确
B、错误
194、(判断题)该梁的截面高度均为650mm。( )
A、正确
B、错误
{page}【综合五】某钢筋混凝土框架结构建筑,首层层高为4.2m,其平面图如图所示,图中所有框架柱的尺寸均按500mm×500mm考虑。块材地面的做法为:素水泥浆一遍,25mm厚1:3干硬性水泥砂浆结合层,800mm×800mm全瓷地面砖,白水泥砂浆擦缝。

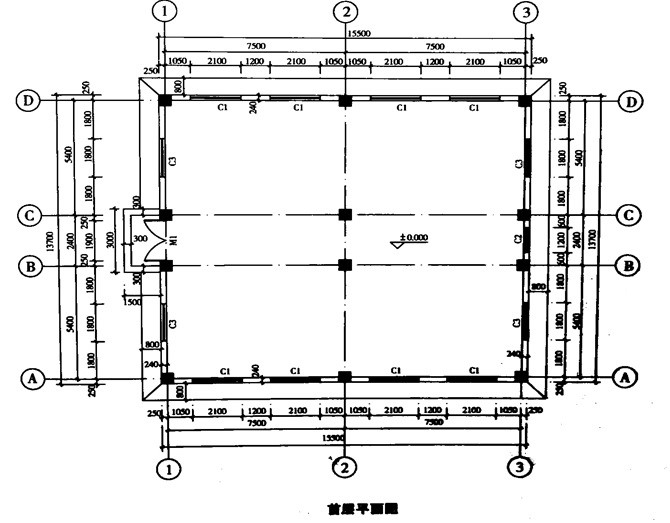

根据上述背景资料,回答195-200的问题:
195、(判断题)在块材地面做法中,25mm厚的1:3干硬性水泥砂浆结合层中的配合比是质量比。( )
A、正确
B、错误
196、(判断题)为增加瓷砖之间的粘结力,砖缝之间不应该用白水泥砂浆擦缝,而应该用水泥砂浆或水泥混合砂浆擦缝。( )
A、正确
B、错误
197、(单选题)块料地面按照外墙内侧边线计算的面积为( )㎡。
A、198.564
B、204.910
C、205.774
D、212.350
198、(单选题)按照首层平面图所示,在计算块材地面净面积时需要扣除框架柱的总面积为( )㎡。
A、1.350
B、1.450
C、1.550
D、2.850
199、(单选题)在计算块材地面净面积时,需要扣除单个框架柱所占面积为0.0676m2的有( )处。
A、2
B、4
C、6
D、8
200、(多选题)某地砖块料地面的工程量清单项目编码为011102003002,其中包含的信息有( )。
A、专业工程代码
B、附录分类顺序码
C、分部工程顺序码
D、分项工程项目名称顺序码
E、单位工程项目名称顺序码
