1.单位工程施工组织设计中,施工方案的主要内容有( ABC )。
A.施T顺序 B.施工方法 C.施工机械 D.施工平面布置图
2.流水施T根据各施工过程时间参数的不同特点分类包括( ABD )。
A.等节拍流水 B.异节拍流水 C.无节拍流水 D.无节奏流水
3.某房屋建筑工程采用依次施工方式组织施工时,特点有( AB )。
A.工期妊 B.若采用专业班组施工,有窝工现象
C.现场管理难度大 D.资源供应紧张
4.房屋建筑工程采用等节拍流水方式组织施工时,特点有( ABC )。
A.不同施工过程在各施工段上的流水节拍均相等
B.流水步距等于流水节拍
C.专业班组无窝工
D.施工班组数大于施工过程数
5.下列流水施工组织方式中,施工班组数等于施工过程数的有( ABD )。
A.等节拍流水 B.异步距异节拍流水
C.等步距异节拍流水 D.无节奏流水
6.组织流水施工时,流水节拍、施工过程、施工段如表所示,则下列说法正确的有( AC )。
施工段 施工过程 |
Ⅰ |
Ⅱ |
Ⅲ |
Ⅳ |
① |
3 |
3 |
3 |
3 |
② |
3 |
3 |
3 |
3 |
③ |
3 |
3 |
3 |
3 |
A.应采用等节拍流水组织施工 B.应采用异节拍流水组织施工
C.K①,②=3,K②,③=3 D.K①,②=3,K②,③=6
7.组织流水施工时,流水节拍、施工过程、施工段如表所示,则下列说法正确的有( AD ).
A.应采用无节奏流水组织施工 B应采用异节拍流水组织施工
C.K①,②=2,K②,③=4 D.K①,②=4,K②,③=2
8.某房屋建筑工程采用平行施工方式组织施T时,特点有( BCD )。
A.工期长 B.充分利用了工作面
C.现场管理难度大 D.资源供应紧张
9.某房屋建筑工程采用流水施工方式组织施工时,特点有( ACD )。
A.施工连续、均衡 B.专业班组有窝工
C.资源供应平稳 D.有利于提高劳动生产率
10.下列流水施工的参数,属于时间参数的有( BCD )。
A.工作面 B.流水步距 C.工期 D.流水节拍

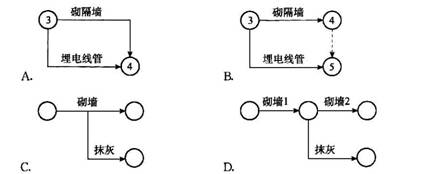

11.遵循双代号网络图的绘图规则,下列表述正确的有( BD )。
12.制订工程进度计划时.网络图计划相比横道图计划具有以下优点( ABC )。
A.逻辑关系表达清楚 B.便于管理者抓住主要矛盾
C.能够应用计算机技术 D.绘制简单
13.下列属于双代号网络图时间参数计算方法的有( ABC )。
A.工作计算法 B.节点计算法 C.表上计算法 D.定额计算法
14.双代号网络图的时间参数计算时,关于最早开始时间的计算正确的有( ABD )。
A.工作A的最早开始时间为0
B.作D的最早开始时间等于工作A和工作B最早完成时间的最大值
C.工作D的最早开始时间等于工作A和工作B最早完成时间的最小值
D.工作D和工作E的最早开始时间相等
15.网络计划的优化按优化目标分类包括( ACD )。
A.工期优化 B.逻辑优化 C.费用优化 D.资源优化
16.下列双代号网络图的组成要素中,即不消耗时间.也不消耗资源的有( AC )。
A节点 B实箭线 C.虚箭线 D.线路
17.双代号网络图中,必要时为了保证逻辑关系的正确需要引入虚箭线一它的主要作用
有( ABC )。
A.联系 B.区分 C.断路 D.优化
18.在一个双代号网络图中,下列说法正确的有( BC )。
A.只有一条关键线路
B.至少有一条关键线路
C.持续时间之和最大的线路为关键线路
D工作个数最多的线路为关键线路
19.根据住房与城乡建设部建质[2009]87号《危险性较大的分部分项工程安全管理办法》,下列属于危险性较大的分部分项工程的有( ACD )。
A.开挖深度为4m的基坑工程
B.搭设高度为4m的混凝土模板支撑工程
C.搭设高度为24m的落地式钢管脚手架工程
D.开挖深度不超过16m的人工挖孔桩工程
20.编制施工作业指导书的要求有( BCD )。
A.应在作业后编制 B.应体现对现场作业的全过程控制
C.要求概念清楚 D.由专业技术人员编写
